 2025-12-12    562      小编

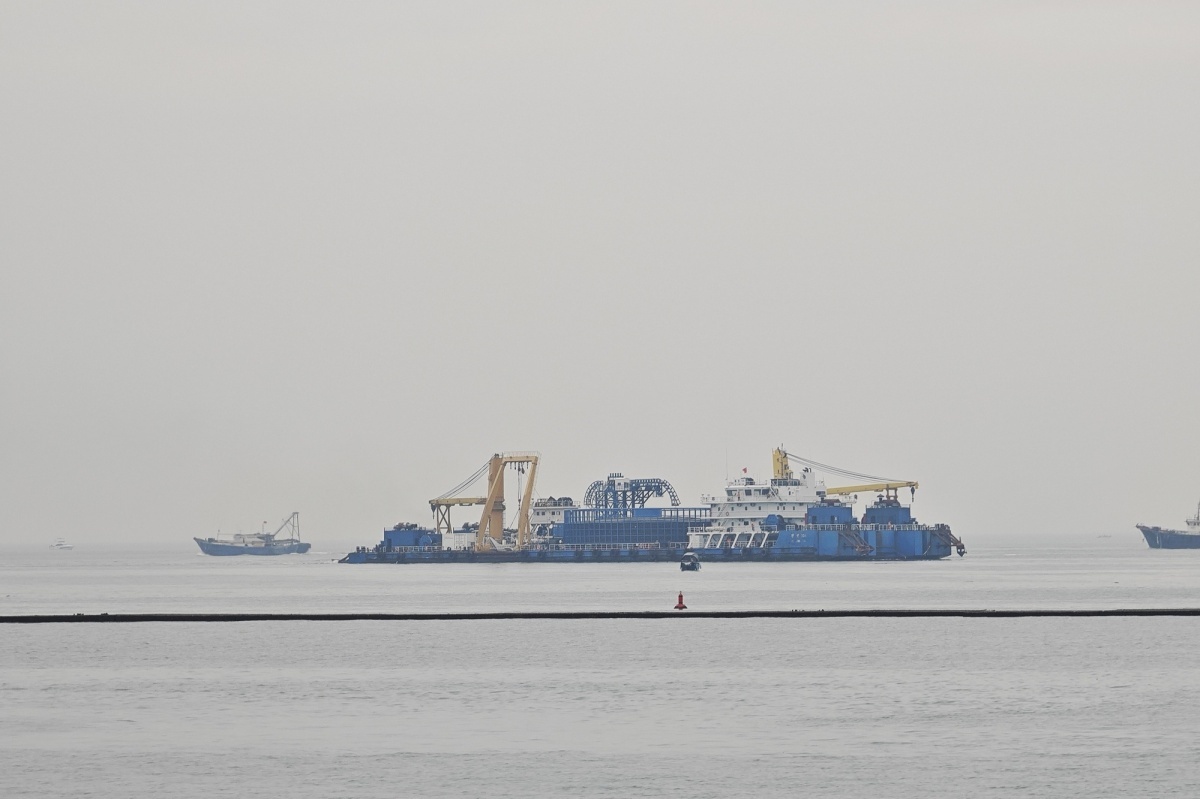

  12月10日,跟着德京106号海缆敷设功课船驶入广西北海海域展开施工配套物资装卸功课,符号着220千伏涠洲岛跨海联网工程即将进入海底电缆敷设的闭节期。

  海底电缆敷设是涠洲岛跨海联网工程中最丰富、难度最高、危害最大的施工闭节。为确保本次海底电缆成功敷设,异日几天,施工职员将采用“航道疏浚+海缆冲埋+掩埋”的归纳施工计划,从北海涠洲岛侧启动海底电缆敷设闭节,工期约15天。

  据分解,广西北海涠洲岛跨海联网工程主体工程于2025年1月3日正式开工,是北部湾首个220千伏跨海电力联网项目,也是广西壮族自治区巨大能源项目,总投资约8.58亿元。通过“陆缆+海缆+陆缆”体例,工程新筑47.9千米输电线途,个中海底电缆长度约44.8千米。目前,220千伏涠洲岛变电站已竣事封顶,并继续展开电气摆设安设调试任务。北海侧、涠洲岛侧定向钻施工正继续展开。估计于12月30日控造,工程将竣事海底电缆敷设,进入冲刺扫尾阶段。2026年1月中旬,工程将启动验收投运。

  工程投运后,将竣工涠洲岛电网与广西主电网相连,终了涠洲岛供电“孤网运转”的史书,明显提拔表地供电牢靠性,为广西向海经济起色注入强劲动力。同时,该工程也将为异日北部湾海优势电供应闭节送出通道,可承载万万千瓦级海优势电并网需求,帮力广西打造向海图强的能源新支点。
